30米的摩天轮从规划到落地需要多久

发布人:河南奇乐迪    发布时间:2025-12-02

    在城市天际线或新兴景区中,一座30米高的摩天轮往往能迅速成为视觉焦点和人气引擎。它不如超大型摩天轮那般令人望而生畏,却足以提供广阔视野和浪漫体验,是许多中小型城市或商业综合体青睐的标志性项目。但将一个绚丽的构想变为稳定旋转的现实,究竟需要多长时间?一般来说从前期决策到正式对外开放,总周期通常在12至18个月之间,这也并非是一个固定值,很大程度上取决于前期审批流程、设备生产以及现场施工等多个条件。
    在摩天轮规划初期是变数较多的阶段,有可能决定了项目的“生死”和起点。在考察摩天轮项目的时候,需要进行市场挑檐、选址分析、投资回报测算、初步选型选定。接下来很关键的一步就是规划与审批了,这是时间的“弹性区间”,需要完成规划用地、环评、安全预评价等关键许可。在审批流程土地性质清晰的情况下可能较快,而若设计到公园绿地、非建筑用地、需要方案公示或协调多个部门的,则可能延长。
屋顶摩天轮规划设计效果
    与审批阶段并行我们可以着手摩天轮厂家的选择对比工作,因为摩天轮的生产周期一般也需要在3-4个月左右,这个阶段与施工准备并行是关键。在摩天轮厂家的选择上,我们先要看的就是厂家的实力与资质,摩天轮不同于免检设备,它需要办理特种设备证书,厂家有这个证书才可以生产制造安装摩天轮。在许可就绪之后,我们要进行挖掘、浇筑钢筋混凝土基础的基础施工,这一阶段也需要用时1个月左右。

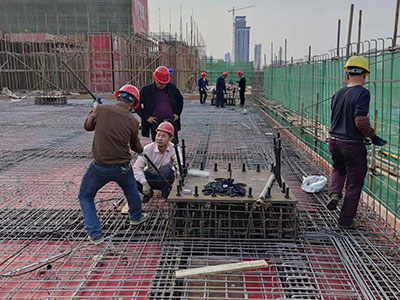

摩天轮建设初期钢筋混凝土施工
    摩天轮的安装进场受环境、施工条件等多方面因素,通常来说30米的摩天轮安装、灯光配套等也需要至少一个月的时间,接下来就要进行空载、偏载、满载测试,安全系统联动测试,确保运行绝对平稳。安装完成后,由国家特种设备检测研究院进行强制性监督检验。申请、排期、现场检验、取得《特种设备使用登记证》,此过程需 1-1.5个月。也要预留出来员工培训、压力测试、营销预热、开业活动筹备。

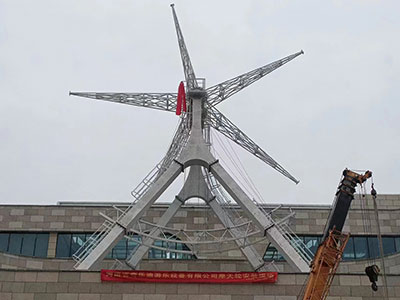

摩天轮安装阶段
    建设一座30米摩天轮,绝非简单的购买和安装,比较稳妥一些的规划是预留15个月,将不确定性留在项目早期解决,尽可能使设计、采购、基础施工等环节重叠,压缩总工期。当摩天轮点亮夜空,缓缓转动,其背后是超过一年的精密筹划与协作。这份对安全与品质的时间投入,正是让这份“城市浪漫”长久稳定运行、承载美好记忆的坚实基础。

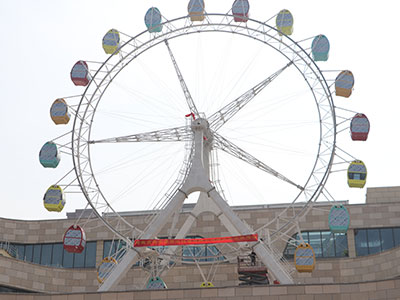

摩天轮验收完成
